施工准备
no.1
材料、机具准备

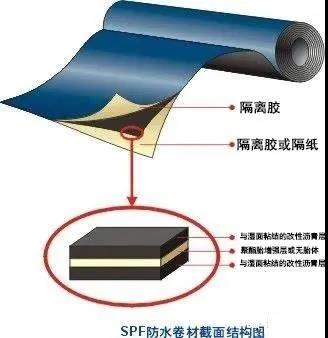

材料:弹性体SBS改性沥青防水卷材(1)规格:宽度1m、长度10m,3mm 4mm SBS卷材。(2)技术性能:符合国家标准。no.2
主要工具
小平铲、滚刷、卷尺、剪刀、扫帚、喷枪、液化气、聚氨脂、抹子、刮板、安全带、壁纸刀、绳索、等以方便现场的施工。no.3
作业条件
(1) 基层必须牢固,没有松动、起鼓、凹坑、起砂、掉灰等缺陷。
(2) 基层表面应平整光滑,均匀一致。其平整度可用2m长直尺检查,基层与直尺间的最大空隙不应超过5mm,空隙仅允许平缓变化。基层阴阳角处应做成半径50mm圆弧。
(3) 雨后基层尚未干燥时不得施工。
(4) 基层必须干燥,一般以含水率不大于9%为宜。
施工操作工艺:根据规范及工程实情制定本工艺。
no.1
工艺流程
铲除原防水层——清扫施工面-——特殊部位加铺附加层——定位弹线涂——刷聚氨脂底层——铺贴卷材——卷材收头处理——防水层表面清理检查——验收签证
no.2
施工要点
(1)施工面保证平整度、坡度及表面尘土、砂粒、杂物清扫干净。
(2)细部处理:排气管、分格缝、出屋面的水管的留设要求;
(3)细部节点部位防水层的加强处理;
(1)在同一标高作业面上,应以"先难后易"的原则,先做檐头、内外角、排水口、集水沟、等,然后再做大面积铺设,在大面积铺设时,应按顺水方向先铺设低处,后铺设高处,最后作立面、等突出部位的铺设。
(2)在同一建筑防水工程中,如有高低跨两个部分,应按"先高后低"的顺序进行施工,即先高跨建筑施工,后再做低跨建筑施工。
no.1
基层检查验收
(1)施工表面应平整、洁净。不允许有明显的尖凸、凹陷、起皮、起砂现象;找平层平整度应在允许的范围内平缓变化、坡度均匀、坡向一致。表面平整检查应采用2m长直尺检查,直尺与基层的间隙不应超过5mm,只允许平缓变化no.2
基层聚氨脂施工
(2)先将验收合格的基层进行清理,并在基层上滚刷聚氨脂防水材料,要求滚刷要均匀,待基层聚氨脂干燥后,再进行防水卷材的铺设施工。no.3
防水卷材的铺设
防水卷材的铺设应按规范要求平行或垂直于屋脊方向铺设;按顺水方向由低向高平行铺设。
(1)施工前应将验收合格的基层清理干净,并将棱角处尘土吹净并且保证基层干燥。
(2)涂刷基层处理剂。
(3)基层处理剂干燥后,应按设计要求对屋面防水工程需做特殊部位进行处理。
(4)卷材铺贴前应进行施工铺贴设计,确定卷材铺贴顺序、铺贴方向、分幅位置、细部节点等并在基层弹线,然后铺贴卷材。按照基准控制线,从屋面最低标高处开始,逐幅顺序向屋脊方向铺贴。
(5)铺贴卷材时将卷材剪成相应尺寸,卷好备用,将喷枪点燃加热基层与卷材交界处,加热时要均匀,喷枪距交界处300mm左右,往返加热,使卷材表面的沥青层液化,边烘烤边向前滚卷材,随后用压辊滚压,注意烘烤温度和时间以使沥青层呈融溶状态为度;施工时以三人一组配合施工。滚铺时应在铺贴时应自然铺贴,力求铺贴一次成功,在施工中绝不可用力猛拉或不均衡用力施于任何角度上;不得有皱褶。
(6)卷材搭接按以下方法进行:长边搭接:卷材纵向搭接宽度800-100mm,必须仔细操作,先熔去待搭接部位卷材上的保护层,同时应熔化接缝两面的粘结胶,然后进行粘合排气,压实,并应有明显沥青条;短边搭接:卷材两端必须全部粘结,搭接宽度800-100mm,并在基层卷材定位弹线、试铺,按卷材规格、铺设要求、屋面排水坡度、细部尺寸,确定卷材的铺设方案。同一层相邻两幅卷材铺贴:横向搭接边应错开1500mm以上。
(7)平面与立面相连的部位,应先铺贴平面,后由下向上铺贴,使卷材紧贴阴角,不得有空鼓现象,要防止卷材在阴阳角处出现接缝,接缝必须离阴阳角中心200mm以上。
(8)卷材铺贴完毕后,必须对搭接部位、端部及卷材收头部位进行密封处理,然后抹平,使其形成明显沥青条。
no.4
成品保护措施
(1)施工人员要认真的保护好已完成的防水层,严防施工机具和建筑材料损坏防水层。
(2)不允许有尘土、杂物堵塞大小管口,排水部位,以保证排水畅通无阻。
(1)对屋面防水层需要多次检查有无破坏和刺漏,特别注意的是:一旦被破坏,必须根据破损程序进行更换或修补,决不留下隐患。
(2)要强化作人员成品保护意识和技能,在施工当中,每时每刻都应注意成品保护。
(3)施工现场要备足消防设施,消防道路畅通;
1.施工人员进入现场必须戴好安全帽,危险地带必须配备安全带;
2.操作人员必须配戴防护用具,以免烫伤;
3.在施工人员进场前做好安全教育,并在施工中确定安全员,落实安全检查措施;
4.严格施工用电安全保护工作,并在施工时应配备好灭火器材;
5.大风或大雨天气,为保证施工安全和施工质量,应停止施工;
